TennisArena
Vom Beschluss zur eigenen Halle
Rund zweieinhalb Jahre liegen zwischen dem Auftrag der Mitgliederversammlung und dem ersten Aufschlag in der TennisArena. Die wichtigsten Stationen – mit Bildern von der Baustelle.
März 2024
Die Mitgliederversammlung gibt den Auftrag
Die Mitgliederversammlung beauftragt den Vorstand zu prüfen, unter welchen Bedingungen eine 2-Feld-Tennishalle für den TC Flein realisierbar ist. Allen war bewusst, wie groß dieses Vorhaben für den Verein ist.
Ausführlicher Beitrag: Zukunft gestalten: Tennishalle für Flein
September 2024
Aufruf zur Unterstützung
Mit der geplanten Halle und weiteren Investitionen in die Anlage wirbt der Verein um Spenden und Unterstützung der Mitglieder.
Ausführlicher Beitrag: TC Flein baut Zukunft: Wir brauchen eure Unterstützung!
20. März 2025
Gemeinderat unterstützt das Vorhaben
Die Gemeinde Flein beschließt, den Verein bei der Flächennutzung und dem geplanten Hallenbau zu unterstützen – zwei wichtige Voraussetzungen sind damit geschaffen.
Ausführlicher Beitrag: Gemeinderat beschließt Unterstützung für den TC Flein
10. Oktober 2025
Außerordentliche Mitgliederversammlung
Im Vereinsheim stellt der Vorstand das Projekt zur Entscheidung – ein wegweisender Termin für den Verein.
Ausführlicher Beitrag: Außerordentliche Mitgliederversammlung am 10.10.2025
21. Oktober 2025
Erbbaurechtsvertrag unterzeichnet

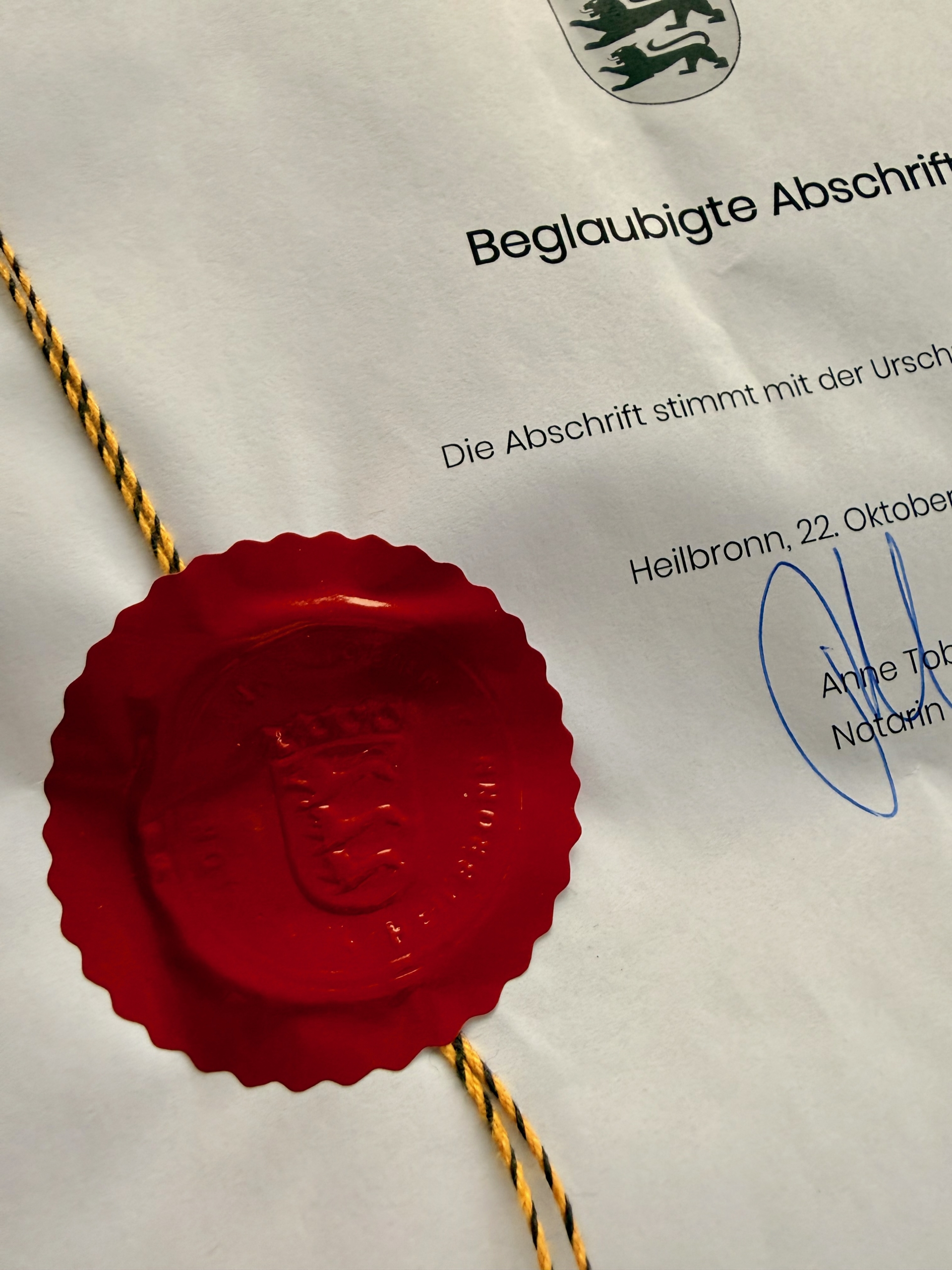

Gemeinde Flein und TC Flein unterzeichnen den Erbbaurechtsvertrag. Damit sind die Eigentumsverhältnisse nach 24 Jahren geklärt und die Nutzung der Anlage langfristig gesichert.

Ausführlicher Beitrag: Erbbaurechtsvertrag mit der Gemeinde Flein abgeschlossen
29. Januar 2026
Ausfallbürgschaft der Gemeinde
Der Gemeinderat beschließt einstimmig, den Hallenbau mit einer Ausfallbürgschaft in Höhe von 575.000 Euro zu unterstützen.

Ausführlicher Beitrag: Gemeinderatsbeschluss zum Bau der Tennishalle
13. Februar 2026

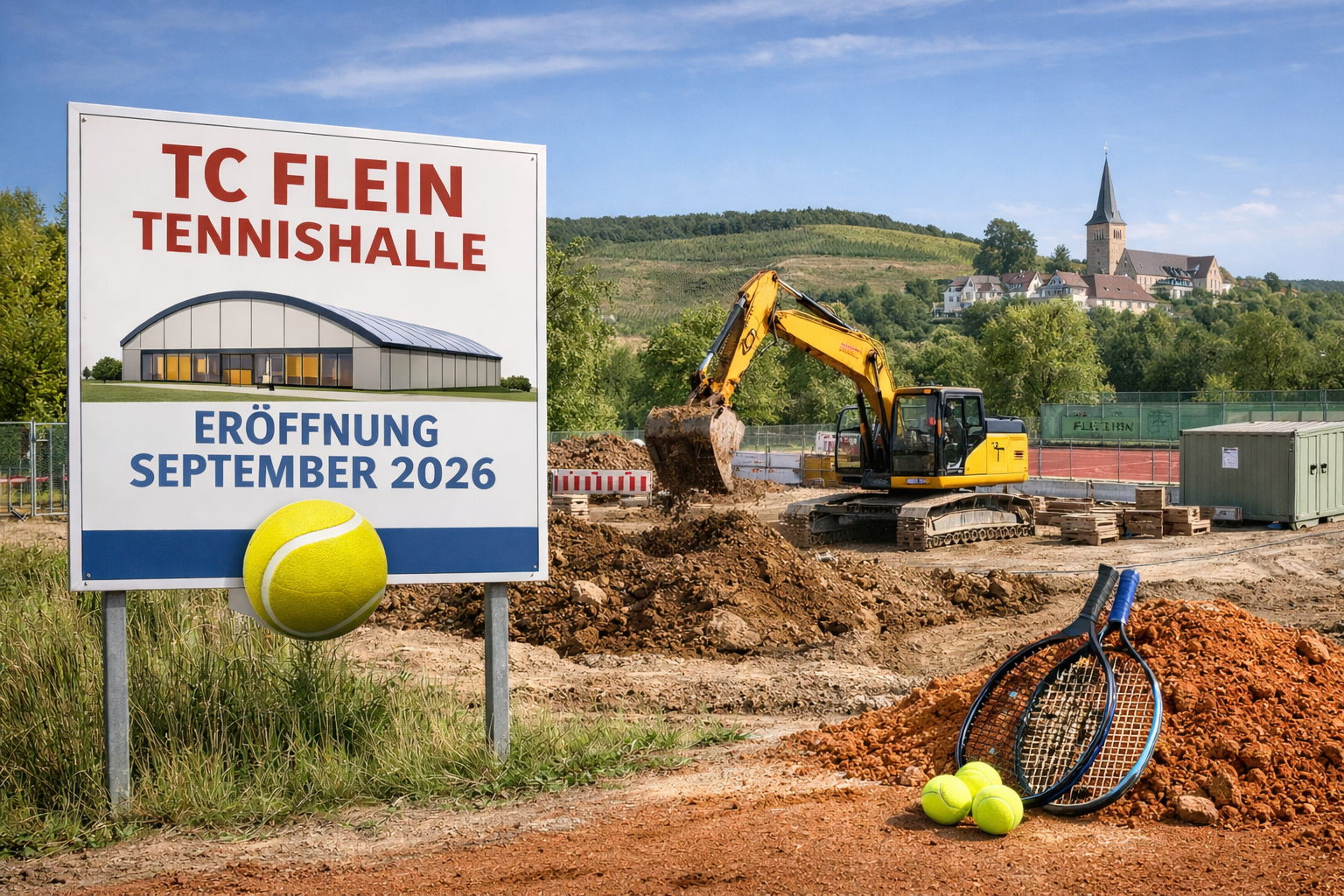

Grünes Licht für den Bau
Alle Voraussetzungen liegen vor: Der Verein startet mit dem Bau. Ziel ist eine nutzbare Halle rechtzeitig zur Wintersaison 2026/27.

Februar 2026

Bauvorbereitende Arbeiten
Auf der Anlage beginnen die Vorarbeiten für die Halle; sie werden planmäßig abgeschlossen.

Ausführlicher Beitrag: Vorbereitungen für unser Hallenprojekt
26. Februar 2026
Spatenstich
Bei strahlendem Sonnenschein fällt der offizielle Startschuss: mit Bürgermeister, Vertretern der Gemeindeverwaltung, sieben Mitgliedern des Gemeinderats, der Volksbank Flein-Talheim, den ausführenden Unternehmen und mehr als 25 Vereinsmitgliedern.

Ausführlicher Beitrag: Spatenstich für die neue Tennishalle in Flein
7. Mai 2026

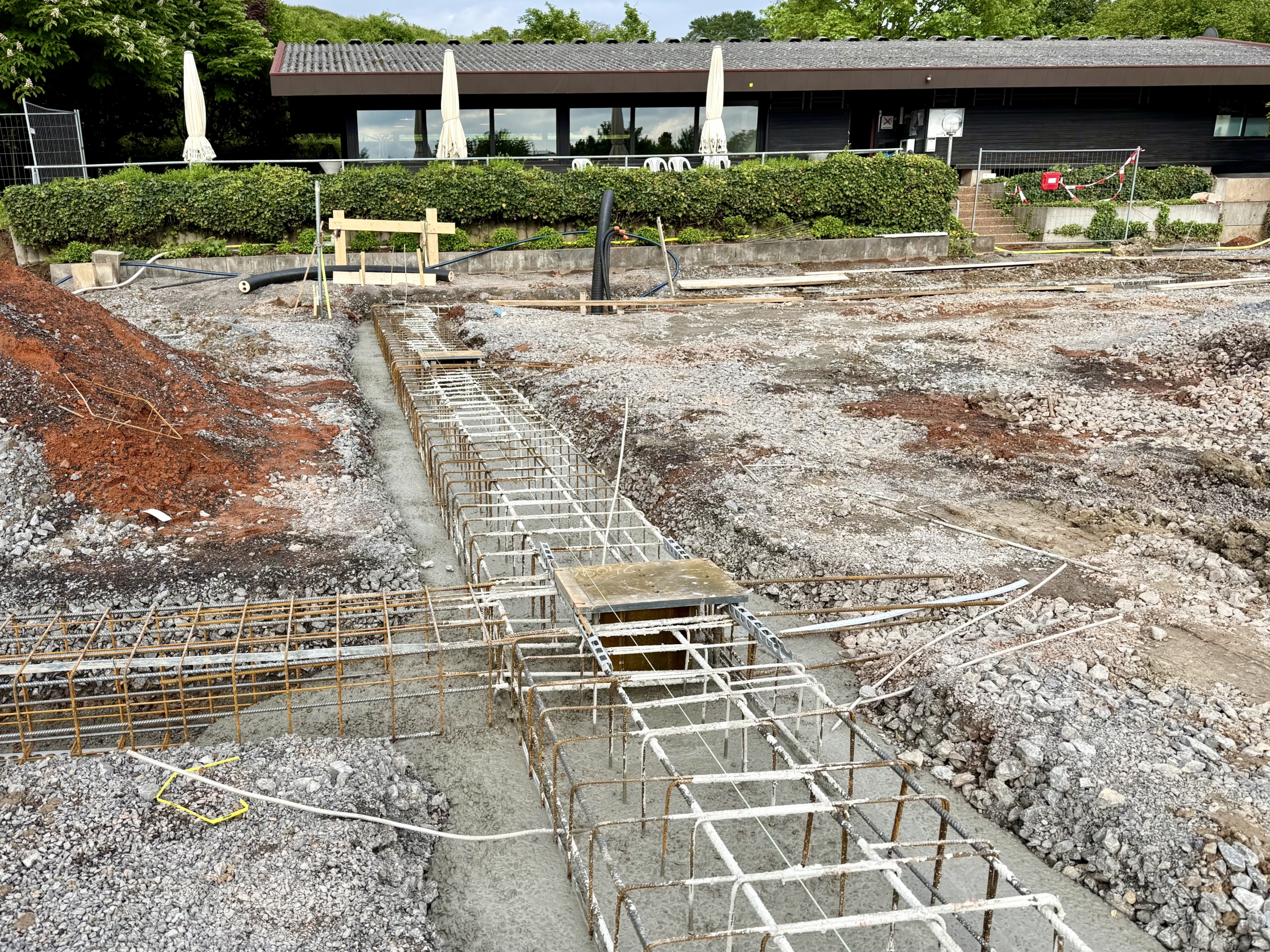

Wärmeversorgung verlegt
Die Leitungen für die Wärmeverteilung sind verlegt und mit dem Vereinsheim verbunden – die energetische Basis für eine beheizte Halle im Winter und angenehme Temperaturen im Sommer.

11. Mai 2026

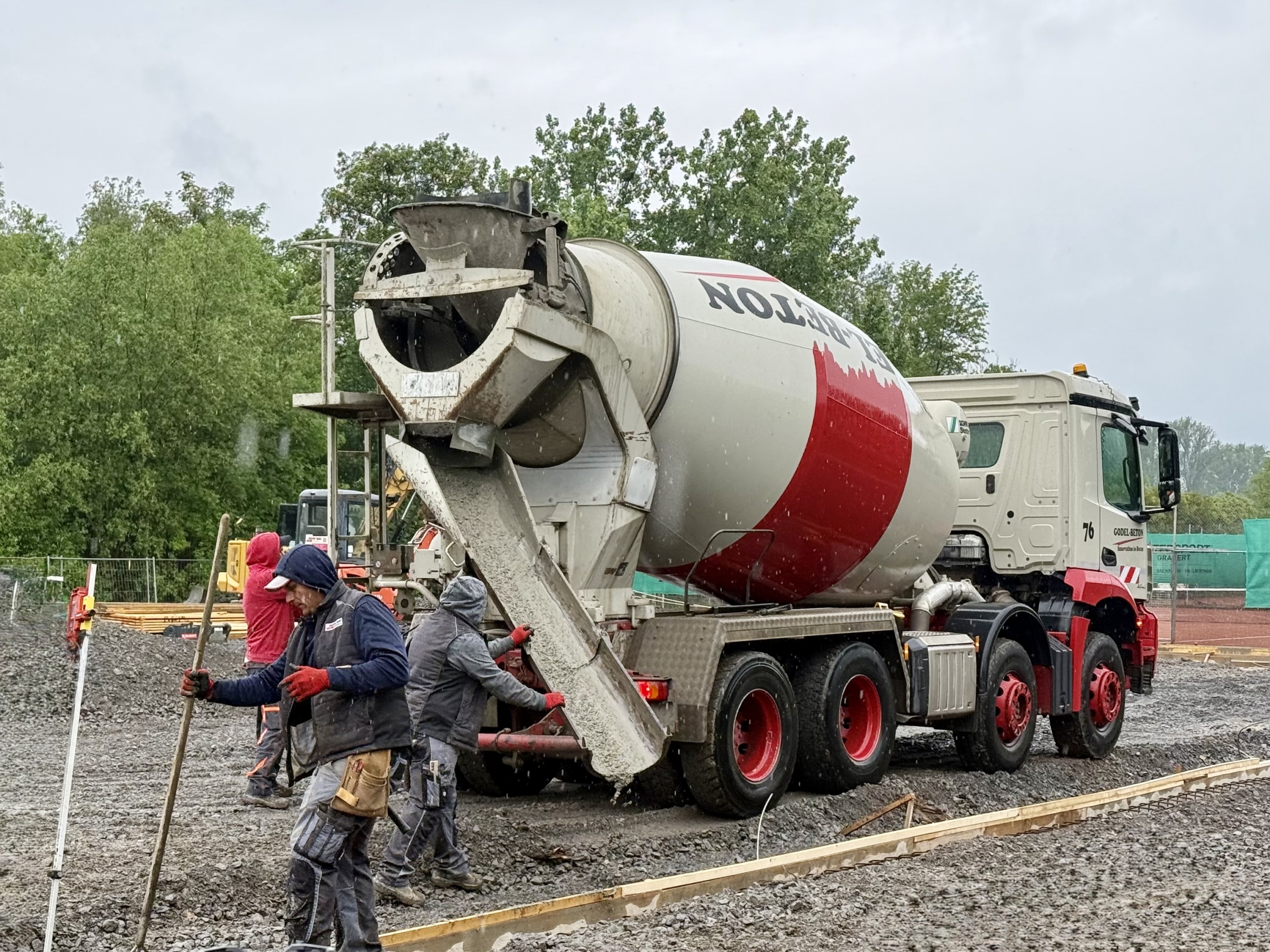

Betonarbeiten und Blitzschutz
Die Betonarbeiten kommen gut voran. Die Monteure arbeiten bei Wind und Wetter; parallel entstehen Erdungsanlage und Blitzschutz.

26. Mai 2026

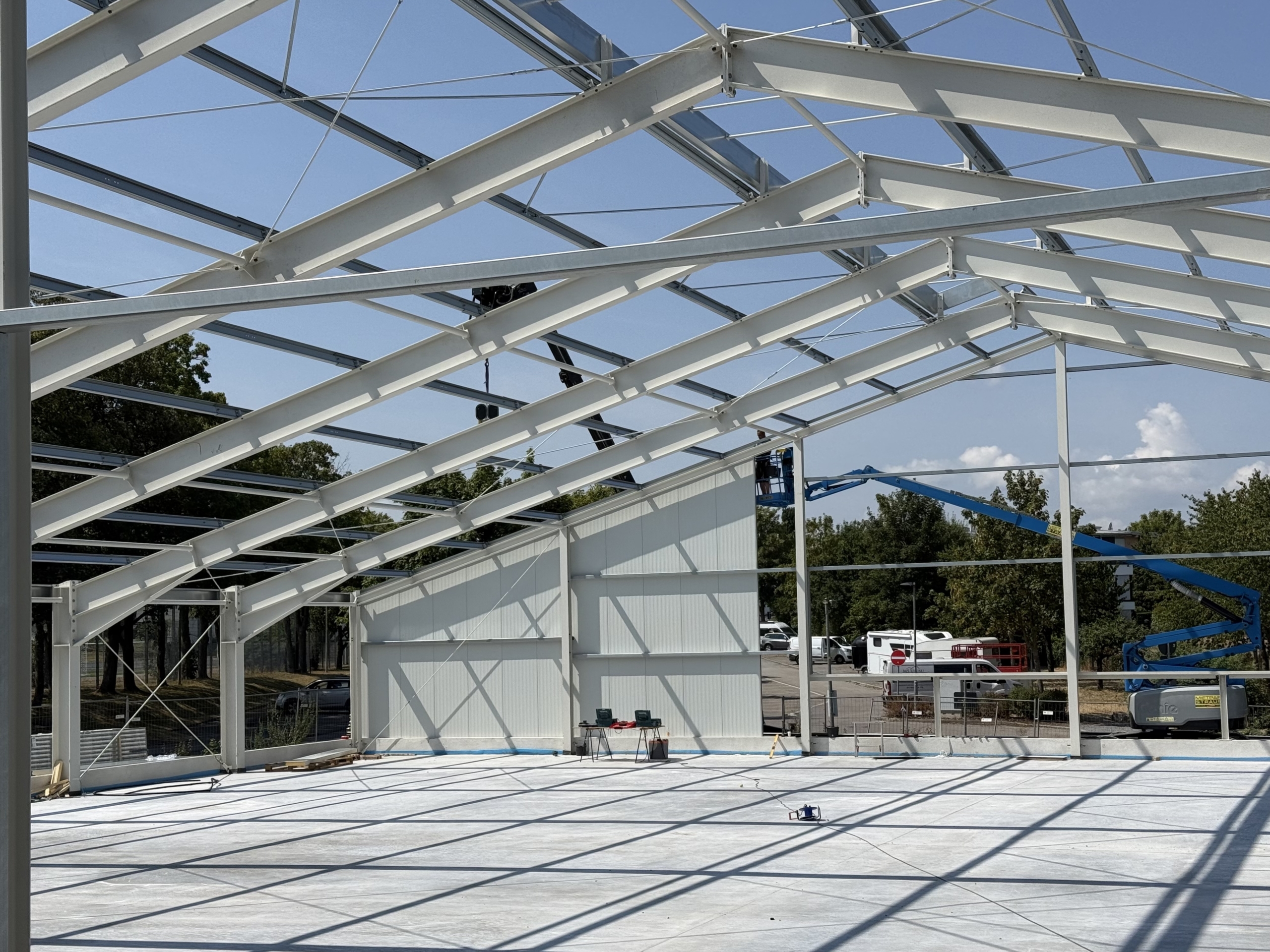

Hochbau beginnt
Die ersten Stützen stehen – innerhalb einer Woche werden die Konturen der Fleiner Tennishalle sichtbar.

30. Juni 2026

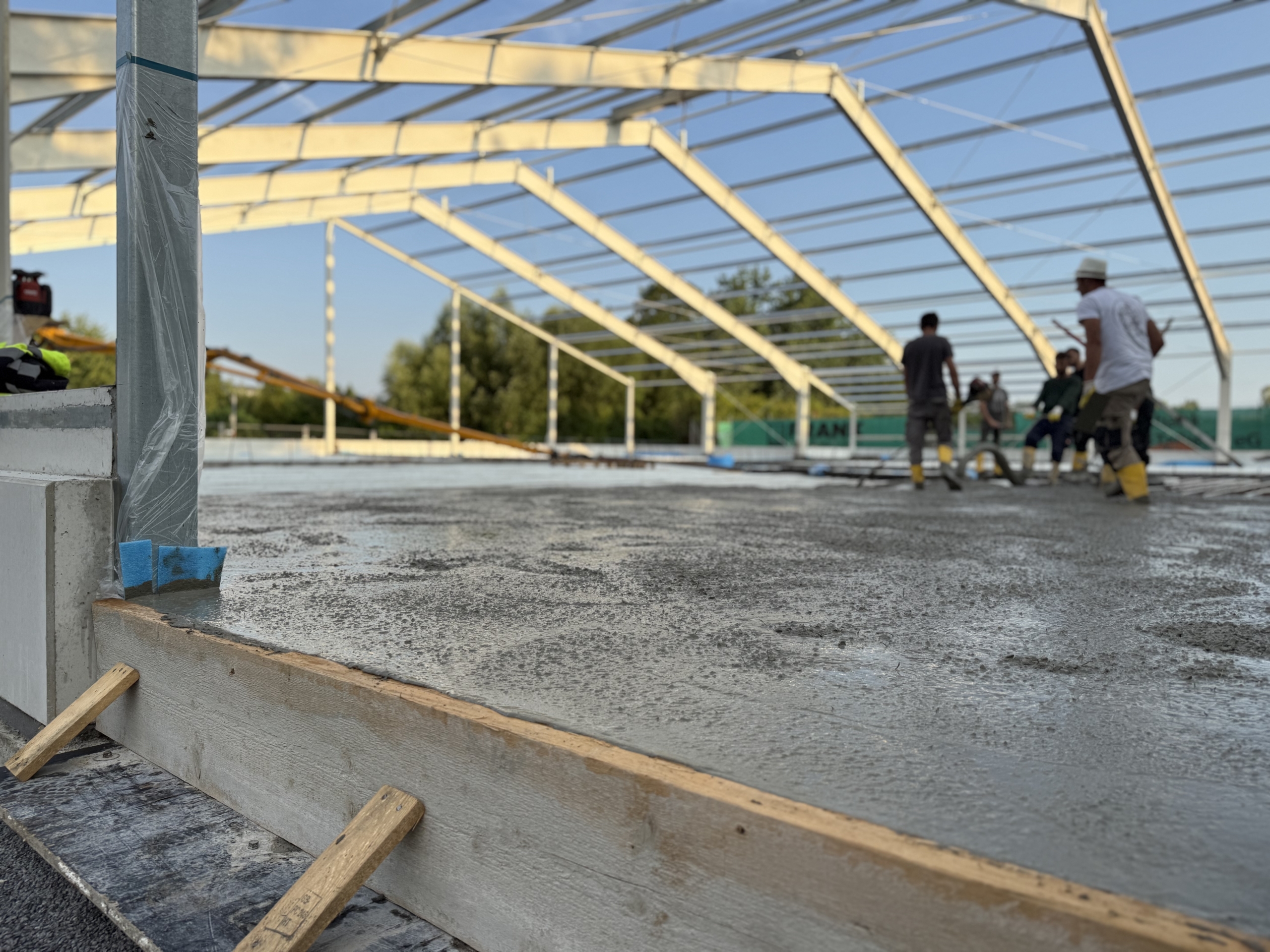

Bodenplatte betoniert
Ein wichtiger Meilenstein: Die Bodenplatte wird betoniert. Material, Firmen und Wetter passen an diesem Tag genau zusammen – ein verpasster Termin hätte rund drei Wochen Verzögerung bedeutet.

Ausführlicher Beitrag: Baustellen-Tagebuch: Bau der Tennishalle
16. Juli 2026

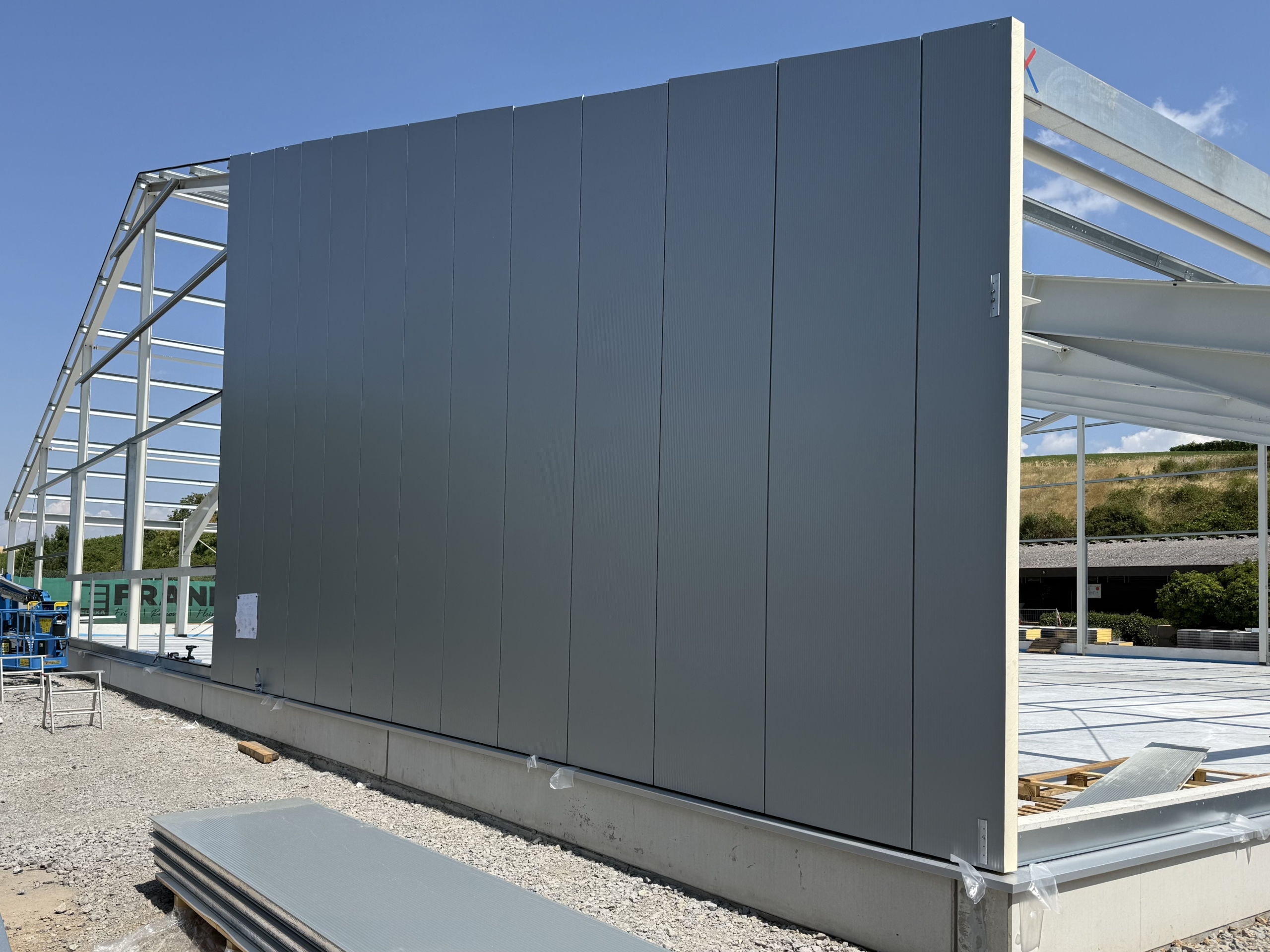

Bodenplatte abgenommen, Seitenelemente montiert
Die Bodenplatte wird ohne Beanstandungen abgenommen, die technischen Details zum Tennisbelag sind geklärt. Die Fachfirmen montieren die Seitenelemente – die Halle gewinnt ihre endgültige Gestalt.

31. Juli 2026

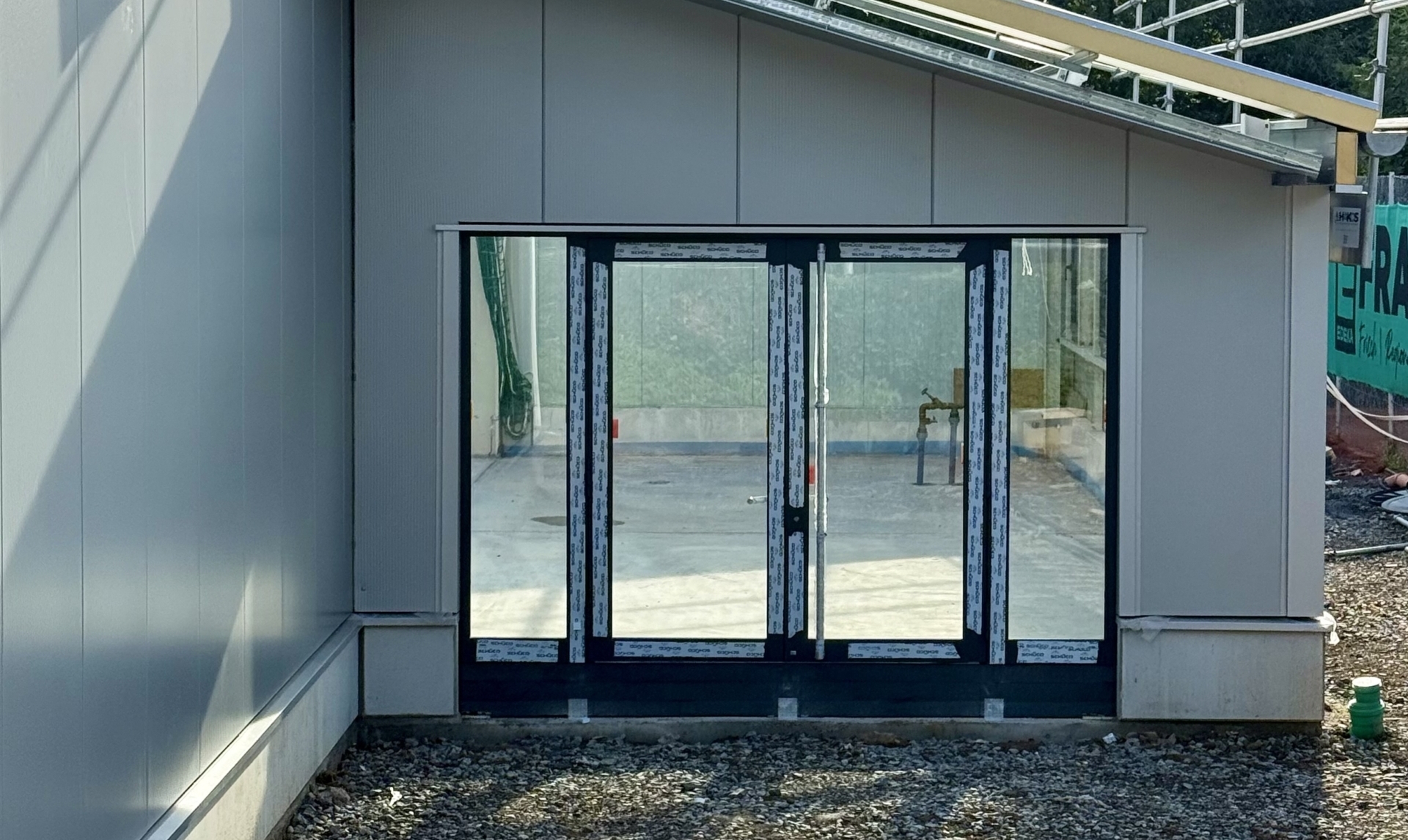

Fenster eingebaut, Außengelände aufgeräumt
Sämtliche Fenster sind eingebaut; als nächster Abschnitt folgt das Dach, danach Türen und Innenausbau. Rund um das Gebäude wird das Areal hergerichtet.

6. August 2026
Dachmontage startet
Die Stahlkonstruktion des Dachtragwerks liegt bereit, die Montage beginnt.

29. August 2026
Eine Woche Verzug – Kosten im Rahmen
Ein spiegelverkehrt gefertigtes Dachelement muss neu produziert werden; dadurch verschiebt sich die Fertigstellung um eine Woche. Die Kosten bewegen sich weiter im Rahmen der zu Baubeginn veranschlagten Plankosten.
01.10.2026, 17:00 Uhr
Offizielle Eröffnung der neuen Tennishalle
Die TennisArena wird feierlich eröffnet – zweieinhalb Jahre nach dem Auftrag der Mitgliederversammlung.

Ausführlicher Beitrag: Eröffnung unserer Tennishalle am 1. Oktober 2026
05.10.2026
Start des regulären Hallenbetriebs
Mit dem 05.10.2026 beginnt die Wintersaison 2026/27; sie läuft bis zum 25.04.2027. Ab jetzt werden Hallenplätze regulär gebucht – von Mitgliedern wie von Gästen.
Technische Daten der Halle
- Eingeschossige 2-Feld-Halle in Stahl-Sandwichbauweise, nach den Vorgaben des Deutschen Tennisbundes (DTB, Reihenplatz III), unmittelbar neben dem Vereinsheim.
- Filigrane Stahlrahmenkonstruktion mit hochwärmegedämmten Dach- und Wandpaneelen, großformatige Festverglasungen und Dreh-Kipp-Fenster für Tageslicht und Belüftung.
- Proflex Elite-Schwingboden, dreistufig schaltbares LED-Beleuchtungssystem, schallabsorbierende Wand- und Deckenpaneele.
- Heizung und Klimatisierung über eine energieeffiziente Betonkerntemperierung mit moderner Lüftungs- und Regeltechnik.
- Photovoltaikanlage auf dem Dach (Fläche verpachtet) und 30.000-Liter-Zisterne zur Regenwassernutzung.
- Nebenräume: Eingangs- und Vorraum, Sanitärbereiche (Damen, Herren, barrierefrei) und Technikraum. Auf Duschen wurde bewusst verzichtet – sie stehen im angrenzenden Vereinsheim zur Verfügung.
